Jak poprawić planowanie produkcji w małej firmie, raport wdrożeniowy dla MŚP produkcyjnych

autor Szymon PirkoProdukcja jako system biznesowy

Jeśli pytasz, jak poprawić planowanie produkcji w małej firmie, to najszybsza droga do przewidywalności prowadzi przez trzy równoległe filary: stabilizację przepływu (limity WIP, priorytety, buforowanie), uporządkowanie danych (BOM, marszruty, kalendarze zasobów, czasy przezbrojeń i czasy operacji, stany magazynowe) oraz wprowadzenie rytmu decyzyjnego sprzedaż, produkcja (lekki S&OP). W praktyce MŚP najczęściej przegrywają nie brakiem systemu, tylko tym, że plan jest życzeniowy i nie ma jednej wersji prawdy o popycie, materiałach i zdolności. W rezultacie harmonogram jest niestabilny, a terminy dla klientów są na wyczucie. Wdrożenia Lean w polskich firmach pokazują, że już po kilku miesiącach da się uzyskać duże efekty: w studium przypadku producenta mebli (120 osób) osiągnięto skrócenie czasu realizacji z ok. 21 do 13 dni, redukcję zapasów o 30% i wzrost terminowości dostaw z 78% do 97%.

Cele, odbiorcy i zakres raportu

Celem raportu jest dostarczenie gotowego, wdrożeniowego podejścia do zwiększenia przewidywalności planowania i harmonogramowania w MŚP produkcyjnych. W praktyce oznacza to odpowiedź na pytanie, jak poprawić planowanie produkcji w małej firmie w sposób mierzalny: krótszy i stabilniejszy lead time, mniej braków materiałowych, wyższe OTIF/terminowość, mniej pracy w toku (WIP), mniejsze zapasy przy zachowaniu dostępności oraz lepsze wykorzystanie zasobów ludzkich i maszyn.

Odbiorcami są mikro, małe i średnie zakłady produkcyjne działające w modelu B2B (np. produkcja na zamówienie, MTO) i B2C (np. produkcja na magazyn, MTS), często także w modelu mieszanym. Kluczowe jest to rozróżnienie, bo w B2B większy nacisk kładzie się na realistyczne obietnice terminów, stabilność harmonogramu i zarządzanie ograniczeniem, a w B2C często ważniejsze są poziomy zapasu, sezonowość popytu i szybkość uzupełniania. W obu modelach krytyczne są dane wejściowe i dyscyplina procesu.

Zakres obejmuje planowanie produkcji i harmonogramowanie, MPS jako pomost do MRP, MRP jako wyliczanie potrzeb materiałowych, APS jako zaawansowane harmonogramowanie i optymalizacja, MES jako zbieranie danych i monitoring realizacji w czasie rzeczywistym, Lean i Kanban jako sterowanie przepływem i ograniczanie WIP, buforowanie w logice TOC/DBR (czas, zapas, zdolność), zarządzanie zapasami (rotacja/DIO), czasy przezbrojeń i SMED, zarządzanie zasobami ludzkimi (matryca kompetencji i zastępowalność), integrację z CRM/ERP oraz monitoring KPI i rytm przeglądów (operacyjny i S&OP).

Diagnoza: co psuje plan i jak to zmierzyć w MŚP

Najczęstszy błąd MŚP to traktowanie planu jako „listy życzeń” zamiast narzędzia sterowania przepływem. Drugi błąd to planowanie bez wiarygodnych danych o materiałach, zdolności i przezbrojeniach, co prowadzi do tego, że harmonogram nie „przeżywa” kontaktu z halą. Trzeci błąd to brak dyscypliny przy zmianach: sprzedaż/obsługa klienta wrzuca pilne zlecenia bez reguł, a planista przestawia kolejkę w nieskończoność. W efekcie rośnie WIP, a wraz z nim lead time i nieprzewidywalność. Zależność WIP–czas przejścia jest dobrze opisana przez prawo Little’a (relacja między pracą w toku, przepustowością i czasem realizacji).

Lead time w produkcji to czas od złożenia zamówienia do dostarczenia towaru; obejmuje pozyskanie surowców, produkcję i wysyłkę, dlatego ma bezpośredni wpływ na zapasy i powinien być monitorowany oraz planowany.  Z kolei OTIF mierzy dostawę „na czas i w pełni” i jest prostym miernikiem wiarygodności realizacji zamówień (wzór to stosunek liczby zamówień OTIF do liczby wszystkich zamówień).  Dla stabilności harmonogramu kluczowy jest wskaźnik schedule adherence, czyli procent zleceń realizowanych zgodnie z planem (miara zgodności planu z wykonaniem).

Minimalny zestaw pomiarów na start

W praktyce, aby odpowiedzieć sobie rzetelnie, jak poprawić planowanie produkcji w małej firmie, potrzebujesz w pierwszych 7–14 dniach tylko pięciu danych bazowych: OTIF, lead time, WIP (wartość lub sztuki), liczby braków materiałowych powodujących przestoje oraz schedule adherence. To wystarczy, aby zidentyfikować, czy głównym problemem jest przepływ (WIP i priorytety), materiały (MRP, stany, lead time dostaw) czy zasoby i sekwencje (przezbrojenia, ograniczenia zdolności).

Checklista danych planistycznych dla MŚP

Poniższa checklista jest „minimalnym standardem danych”, niezależnie czy planujesz w Excelu, ERP/MRP czy docelowo w APS. MRP jako proces/algorytm opiera się na planie produkcji i zapotrzebowaniu klienta po to, by wyliczyć plany nabycia materiałów; aby to działało, musisz mieć uporządkowane dane wejściowe.

Obszar danychCo musi istnieć w MŚP (minimum)Typowy objaw brakuSzybka metoda naprawy
BOM (struktura wyrobu)wersjonowane listy materiałowe i zamienniki„materiał jest, ale nie ten”zacznij od top‑20 produktów/komponentów
MPSplan główny sterujący potrzebami materiałowymizakupy „gaszą pożary”tygodniowy MPS na rodziny produktów; MPS steruje obsługą MRP
Marszruty i czasyoperacje, zasoby, czasy setup/runplan nie mieści się w zmianiezbieraj czasy rzeczywiste 2 tygodnie na ograniczeniu
Kalendarze zasobówzmiany, urlopy, postoje, bufor zdolnościzadania ustawione „po nocach”wprowadź rezerwę zdolności (np. 5–15%)
Stany magazynowe i rezerwacjedostępne vs zarezerwowaneprodukcja startuje i stajeprosta rezerwacja: „dostępne = stan – rezerwacje”

jak poprawić planowanie produkcji w małej firmie w praktyce

W tej części dostajesz podejście „od procesu do narzędzia”, bo to jest najbardziej niezawodna metoda na to, jak poprawić planowanie produkcji w małej firmie bez przepalania budżetu na IT, które nie ma danych i dyscypliny do działania.

Punktem wyjścia jest rozdzielenie poziomów decyzyjnych: S&OP (popyt i zdolności w cyklu miesięcznym), MPS/harmonogram średnioterminowy (tygodnie) i harmonogram operacyjny (dni/godziny). S&OP jest opisywany jako proces synchronizujący działania przedsiębiorstwa wokół jednego planu popytowego i odbywający się zazwyczaj w cyklu miesięcznym, co dobrze pasuje do rytmu zarządczego MŚP.

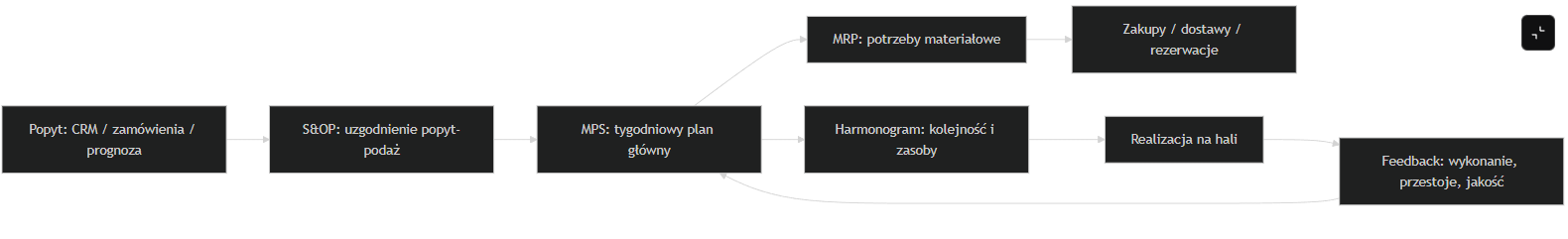

Model przepływu decyzji i danych

Kanban, limity WIP i przewidywalność lead time

Kanban jest w praktyce MŚP jedną z najszybszych dźwigni przewidywalności, bo łączy wizualizację przepływu z ograniczaniem WIP (pracy w toku). Materiały branżowe opisują Kanban jako metodę wspierającą przepływ, a integrację Kanban z ERP jako sposób połączenia wizualnego sterowania z automatyzacją planowania i realizacji.  Gdy WIP jest ograniczony, lead time staje się stabilniejszy, co jest zgodne z logiką prawa Little’a: przy danej przepustowości mniejszy WIP oznacza krótszy czas realizacji.

W praktyce MŚP Kanban możesz wdrożyć „na start” w dwóch miejscach: jako limit WIP na wąskim gardle oraz jako Kanban materiałowy na top‑20 komponentów (dwupoziomowy min/max, karty, sygnały uzupełnień). Jeśli materiał jest wąskim problemem, poprawa planowania bez poprawy sterowania materiałem będzie krótkotrwała.

SMED i czasy przezbrojeń jako warunek mniejszych partii

SMED jest opisywany jako metoda redukcji czasu przezbrojeń, której celem jest doprowadzenie przezbrojeń do jednocyfrowej liczby minut, co zwiększa elastyczność i umożliwia krótkie serie przy niższym koszcie czasu bezproduktywnego.  Dla planowania oznacza to prostą zależność: krótsze przezbrojenia pozwalają planować mniejsze partie, a mniejsze partie pozwalają poziomować produkcję i skracać kolejki.

Buforowanie i TOC: DBR w wersji zrozumiałej dla MŚP

W polskich materiałach akademickich opisano podejście DBR (Drum‑Buffer‑Rope) w duchu teorii ograniczeń, gdzie „drum” nadaje rytm zgodnie z wąskim gardłem, „buffer” chroni ciągłość pracy ograniczenia (m.in. bufor czasowy i bufor ilościowy), a „rope” synchronizuje dostarczanie materiałów do stanowiska pracy w tempie ograniczenia.  Dla MŚP najważniejsza jest praktyka: najpierw identyfikujesz ograniczenie, potem budujesz przed nim bufor (czasowy lub materiałowy), a dopiero potem układasz kolejkę tak, by ograniczenie nie stało bez pracy. W monografii o TOC wskazano, że koncepcja koncentruje się na identyfikacji głównego ograniczenia, które najbardziej hamuje wyniki systemu.

Kanał YouTube Szymon Pirko

Case study i wizualizacja wpływu usprawnień

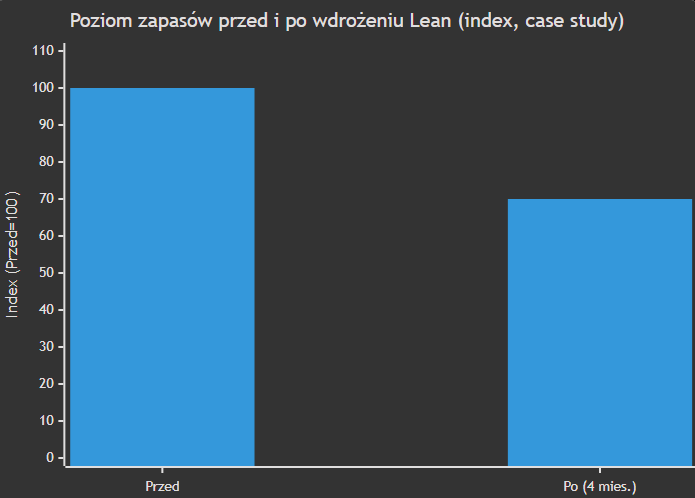

W polskim case study wdrożenia Lean w firmie meblarskiej (120 pracowników) po 4 miesiącach uzyskano skrócenie czasu realizacji do 13 dni, redukcję zapasów o 30% oraz wzrost terminowości dostaw z 78% do 97%.  To jest dobry punkt odniesienia dla MŚP, bo pokazuje skalę efektu możliwą bez „magicznego APS”, jeśli proces i dyscyplina planu zostaną ułożone.

Poniższe wykresy ilustrują te wyniki (na podstawie wartości podanych w case study).

Usprawnienia natychmiastowe i inicjatywy średnio/długoterminowe

Aby utrzymać styl wdrożeniowy i ograniczyć „listologię”, oba zestawy podaję w formie tabel. Te działania są kompatybilne z modelem „bez systemu”, z Excelem oraz z wdrożeniami ERP/MRP, MES i APS.

10 quick wins w ciągu 14 dni

Quick winCo robisz jutroJaki problem rozwiązujeJak mierzyć
Zamrożenie planuustalasz okno 3–5 dni bez wrzutekniestabilność harmonogramuschedule adherence
Jedna tablica priorytetówdziś/jutro i kolejka ograniczenia„głośniejsze zlecenie wygrywa”liczba zmian priorytetu/dzień
Limit WIPlimit zleceń w toku na gnieździedługi lead time, chaosWIP i lead time
Prosta triage zamówień A/B/CA = termin krytycznybrak reguł dla sprzedażyOTIF/terminowość
Rezerwacje materiałowestan – rezerwacjestart i stop zleceńincydenty braków materiałowych
Rejestr przyczyn odchyleń3 kategorie: materiał/awaria/zmianabrak nauki z danychPareto przyczyn tygodniowo
SMED audit na 1 maszynierozdzielasz czynności wewn./zewn.długie przezbrojeniaczas przezbrojenia
Szybki przegląd BOM top‑20aktualizujesz najczęstsze BOMbraki i zła kompletacjabłędy kompletacji
Codzienny „plan vs wykonanie”10 min odprawybrak kontroli wykonaniaschedule adherence
Bufor zdolnościrezerwa 5–15% w planieplan „na styk”liczba nadgodzin i przesunięć

8 inicjatyw na 3–12 miesięcy

InicjatywaCel biznesowyCo powstaje jako rezultatTypowy warunek sukcesu
Lekki S&OPspójny plan popytu/podażymiesięczny rytm decyzjiobecność sprzedaży i produkcji
Kanban materiałowy top‑20mniej braków i niższy zapasmin/max, karty, reguły uzupełnieńdyscyplina magazynu
SMED programmniejsze partie, krótsze kolejkistandardy nastaw, checklistywsparcie UR/technologa
Matryca kompetencjizastępowalność i zdolnośćskills matrix, plan szkoleńrealne użycie w planie zmian
ERP/MRP porządek danychjedna baza i MRPBOM, MPS, stany z rezerwacjamiwłaściciel danych w firmie
MES na kluczowym obszarzereal-time wykonanie i przestojemeldunki start/stop, przyczynyanaliza procesów przed wdrożeniem
APS dla ograniczeńrealistyczny harmonogramfinite scheduling i szybkie przeliczeniadobre czasy i kalendarze
Integracja ERP‑APS‑MESspójny plan–wykonaniejedno środowisko danychintegracje i uzgodnione definicje

Narzędzia: Excel, ERP/MRP, MES, APS i lekkie chmurowe rozwiązania MŚP

Wybór narzędzia jest decyzją ekonomiczną: które ograniczenie generuje największy koszt i ryzyko. Excel jest kuszący ze względu na niski koszt i dostępność, ale w bardziej złożonym planowaniu ujawniają się jego wady: ręczne wprowadzanie danych, podatność na błędy i brak uwzględniania bieżących informacji z produkcji.  Z kolei system ERP jest opisywany jako zestaw modułów opartych na jednej wspólnej bazie danych, integrujący obszary firmy (produkcja, handel, magazyn, finanse itd.), co jest fundamentem „jednej wersji prawdy” dla planowania.  APS dostarcza zaawansowanego planowania i optymalizacji harmonogramów przy danych ograniczeniach zasobów.  MES to system realizacji produkcji, który monitoruje procesy w czasie rzeczywistym i dostarcza danych o zdarzeniach, przestojach i wykonaniu.  Integracja ERP‑APS‑MES bywa opisywana jako odpowiedź na rosnącą złożoność i potrzebę spójnego środowiska planowania i monitorowania realizacji zleceń.

Tabela porównawcza rozwiązań dla MŚP

RozwiązanieKoszt wdrożeniaCzas wdrożeniaSkalowalnośćWymagania ITKluczowe korzyściKluczowe ograniczenia
Excelniskidni–2 tyg.niska–średniaminimalneszybki start, elastycznośćręczne dane, błędy, brak danych z hali
ERP/MRPśredni–wysokitygodnie–kilkanaście mies.wysokawdrożeniowiec, admin, integracjejedna baza danych + uporządkowanie procesów; MRP liczy potrzeby materiałowe pod plan wymaga jakości danych i dyscypliny; nie zawsze rozwiązuje szczegółowe harmonogramowanie
MESśredni–wysokimiesiące–lataśrednia–wysokaterminale/OT, integracjereal-time wykonanie, przestoje, wsparcie KPI (np. OEE) bez stabilnego procesu „mierzy chaos”; wymaga analizy procesów i wdrożenia zmian
APSwysokimiesiąc–kilkanaście mies.wysokaintegracja z ERP, dobre danefinite scheduling, optymalizacja i szybkie replany przy zmianach wysokie wymagania danych (czasy, kalendarze), zmiana sposobu pracy planisty
Lekkie chmurowe narzędzia MŚPniski–średnitygodnie–1–2 mies.średniaSaaS, proste integracjeszybki start i pilot; etapowe wdrożenia, możliwość wejścia „od miesiąca w górę” ryzyko „wysp” bez integracji; ograniczenia funkcji vs duże APS/MES
Podcast PNO Szymon Pirko Spotify

Plan wdrożenia: pilot, integracja, szkolenia i mierniki sukcesu

Poniższy plan jest zaprojektowany tak, aby w 4 tygodnie przejść od chaosu do pierwszej przewidywalności, a następnie podjąć decyzję o skalowaniu (czy zostajesz w Excelu, czy idziesz w ERP/MRP, MES, APS). Wdrożenia ERP mogą trwać od kilku tygodni do kilkunastu miesięcy w zależności od skali, zakresu i integracji, dlatego w MŚP pilot jest mechanizmem minimalizacji ryzyka i kosztu błędnej decyzji.  Wdrożenia MES bywają opisywane jako trwające od kilku miesięcy do nawet kilku lat zależnie od złożoności i liczby linii, co dodatkowo uzasadnia etapowanie.

Krok po kroku: plan wdrożenia z terminami i odpowiedzialnościami

  1. Tydzień 0 (2026‑02‑17 do 2026‑02‑21): decyzja i zakres pilota
    Odpowiedzialny: właściciel (sponsor) + kierownik produkcji (właściciel procesu).
    Rezultat: zdefiniowane cele pilota, lista KPI bazowych (OTIF, lead time, WIP, schedule adherence, incydenty braków), wybór jednego obszaru pilota (gniazdo/linia/rodzina produktów).

  2. Tydzień 1 (2026‑02‑24 do 2026‑02‑28): porządek danych i reguły planowania
    Odpowiedzialny: planista + technolog + magazyn/zakupy.
    Rezultat: top‑20 BOM i marszruty, kalendarze zasobów, prosty tygodniowy MPS, rezerwacje materiałów oraz reguły priorytetów A/B/C. MPS jest opisany jako zbiór danych planistycznych sterujący obsługą MRP, więc bez niego MRP nie zadziała.

  3. Tydzień 2 (2026‑03‑03 do 2026‑03‑07): quick wins i stabilizacja przepływu
    Odpowiedzialny: kierownik produkcji + brygadziści + planista.
    Rezultat: zamrożenie planu (3–5 dni), limit WIP na ograniczeniu, codzienny „plan vs wykonanie”, rejestr przyczyn odchyleń, pierwszy SMED audit na ograniczeniu. SMED jest opisywany jako metoda skracania przezbrojeń dla zwiększenia elastyczności.

  4. Tydzień 3 (2026‑03‑10 do 2026‑03‑14): wdrożenie pilota narzędziowego i zbieranie danych
    Odpowiedzialny: planista (operacyjnie), IT/integrator (jeśli narzędzie SaaS), liderzy gniazd (meldunki).
    Rezultat: jedna tablica/plik/harmonogram jako źródło prawdy, rejestr wykonania i przestojów (nawet ręczny). Jeśli rozważasz MES, pamiętaj, że jego rolą jest monitoring realizacji w czasie rzeczywistym.

  5. Tydzień 4 (2026‑03‑17 do 2026‑03‑21): ocena wyników i decyzja o skalowaniu
    Odpowiedzialny: sponsor + kierownik produkcji + sprzedaż + zakupy.
    Rezultat: decyzja o następnym kroku (pozostanie przy Excelu z dyscypliną, wdrożenie ERP/MRP, dołożenie MES, lub APS przy złożonych harmonogramach). Integrację ERP‑APS‑MES opisuje się jako sposób na spójne środowisko planowania i monitorowania.

KPI i monitoring: zestaw dla MŚP z formułami i celami

Wskaźniki mają sens tylko wtedy, gdy są powiązane z decyzjami. W MŚP monitorowanie musi być lekkie: szybkie dane, szybkie wnioski i szybkie korekty. Lead time jest definiowany jako czas od zamówienia do dostawy, a jego monitorowanie jest istotne dla zarządzania zapasami.  OTIF ma jasny wzór i dobrze odzwierciedla jakość realizacji.  OEE to iloczyn dostępności, wydajności i jakości.  Rotacja zapasów w dniach (DIO) informuje, przez ile dni gotówka jest zamrożona w zapasach.

Tabela KPI dla MŚP produkcyjnych

KPIDefinicjaWzórCel dla MŚP (6–12 mies.)
OTIFdostawy na czas i w pełni(zamówienia OTIF / wszystkie) × 100% ≥ 95% (stabilna realizacja)
Lead timeczas od zamówienia do dostawydata dostawy – data zamówienia spadek o 15–30%
Schedule adherencezgodność wykonania z planem(zlecenia zgodne z planem / zaplanowane) × 100% 90–95% (po zamrożeniu planu)
WIPpraca w tokusuma WIP (szt./zł)trend spadkowy; limity per gniazdo
DIOrotacja zapasów w dniach(średni stan zapasów / koszt własny sprzedaży) × 365 spadek o 10–20% bez pogorszenia OTIF
OEEefektywność maszynOEE = A × P × Q +5–10 p.p. na ograniczeniu po 6 mies.
Czas przezbrojeniasetup na kluczowych zasobachpomiar start–stopspadek o 20–50% po SMED
Incydenty braków materiałowychprzestoje przez brak materiałuliczba incydentów/tydzieńspadek o 50% po uporządkowaniu MPS/BOM/rezerwacji
Jakość (np. FPY)dobre sztuki „za pierwszym razem”(dobre bez poprawek / wszystkie) × 100%rosnący trend; cel zależny od branży

Rytm monitoringu powinien być dopasowany do rytmu decyzji. Operacyjnie (codziennie) sprawdzasz schedule adherence, incydenty materiałowe i status ograniczenia; tygodniowo patrzysz na lead time i WIP; miesięcznie (w cyklu S&OP) weryfikujesz OTIF, zapasy (DIO) i przygotowujesz scenariusze popyt–podaż. S&OP jest opisywany jako cykliczny system raportów i spotkań, zwykle miesięczny, który uzgadnia jeden plan.

Następne kroki

Jeżeli chcesz wdrożyć to w formie gotowego programu „od jutra”, najbezpieczniejsza sekwencja priorytetów wygląda tak: najpierw zbuduj pomiar bazowy (OTIF, lead time, WIP, schedule adherence), potem wdroż quick wins stabilizujące przepływ (zamrożenie planu, limit WIP, priorytety i rezerwacje materiałowe), następnie uruchom 4‑tygodniowy pilot w jednym obszarze i dopiero po wynikach zdecyduj o narzędziu. Wybór narzędzia powinien wynikać z ograniczenia: jeśli dominują braki materiałowe i rozjazd danych, pierwszym krokiem jest ERP/MRP; jeśli brakuje widoczności wykonania, sens ma MES; jeśli największym kosztem jest chaos harmonogramu przy ograniczeniach i częstych zmianach, wtedy APS jest uzasadniony. Definicje i role APS oraz MES są jasno rozróżniane w materiałach branżowych: APS tworzy harmonogramy, a MES śledzi faktyczną realizację w czasie rzeczywistym.

Na koniec, wracając do pytania jak poprawić planowanie produkcji w małej firmie, klucz jest prosty: doprowadź do tego, aby plan był wykonalny (dane i zdolność), stabilny (zamrożenie, priorytety), odporny na zmienność (bufory) i karmiony rzeczywistością z hali (systemowo lub prostym rejestrem). Dopiero wtedy inwestycja w ERP/MRP/MES/APS przestaje być „kolejnym softwarem”, a zaczyna być dźwignią realnej przewidywalności.
